麥積區融媒體中心訊(記者 李云強)今年以來,中核新華黃龍抽水蓄能發電有限公司以更高的標準、更深的謀劃、更優的質量,全力推動項目建設工作,目前,項目建設征地移民實物指標調查工作已基本完成,后續建設穩步推進,進展良好。
天水黃龍抽水蓄能項目初擬占地范圍涉及清水縣、麥積區和小隴山保護中心,4個鄉鎮10個自然村和1個國有林場,農戶地塊1272塊(2204.74畝),集體土地2972.21畝,山門林場林地3687.13畝。截至目前,項目建設征地移民實物指標調查工作已基本完成。項目三大專題《樞紐布置格局比選報告》《正常蓄水位論證專題報告》《施工總布置規劃專題報告》已通過水電規劃總院的咨詢和審查,項目廠房地勘平硐已開挖至主廠房軸線部位。
![](/Files262/BeyondPic/2022-12/9/133150656618492291.png)
據了解,天水黃龍抽水蓄能項目上水庫位于清水縣山門鎮史溝村的北峪溝(五馬河)和兩流水溝內,有效調節庫容931萬m3,正常蓄水位1895m,死水位1880m,上水庫最大壩高為102m(北峪溝)和114m(兩流水溝);下水庫位于麥積區三岔鎮黃龍村廟坪溝,有效調節庫容922萬m3,正常蓄水位1260m,死水位1222m,下水庫最大壩高146m;輸水線路水平距離約2135m。樞紐主要建筑物由上、下水庫、輸水系統、地下廠房及開關站、泄水建筑物、對外交通等組成。

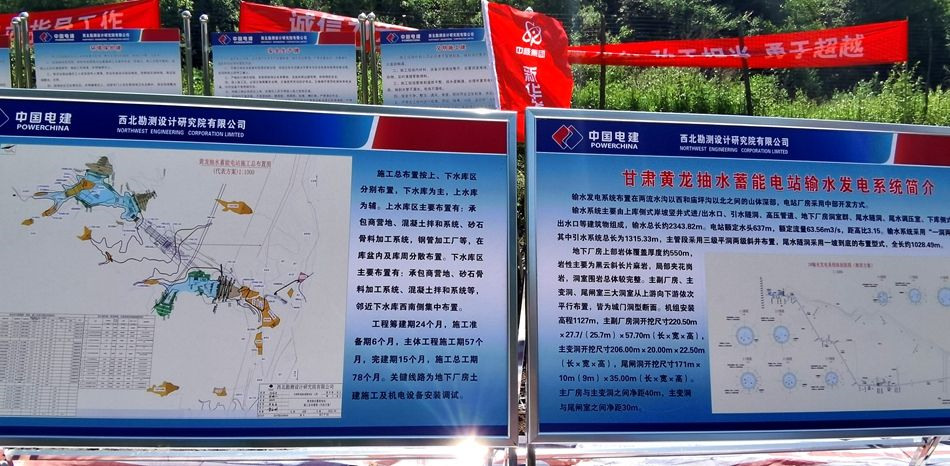

![](/Files262/BeyondPic/2022-12/9/133150656626667920.png)
下一步,麥積區將緊盯2022年底完成項目核準的目標,進一步加快項目建設進度,力爭完成項目建設征地移民安置大綱和移民安置規劃報告、項目土地預審及社會穩定分析評價報告審查工作。【編輯 曹寧】
